华能德州电厂四期项目有序推进
预计今年底总工程量过半,明年底实现双机投产

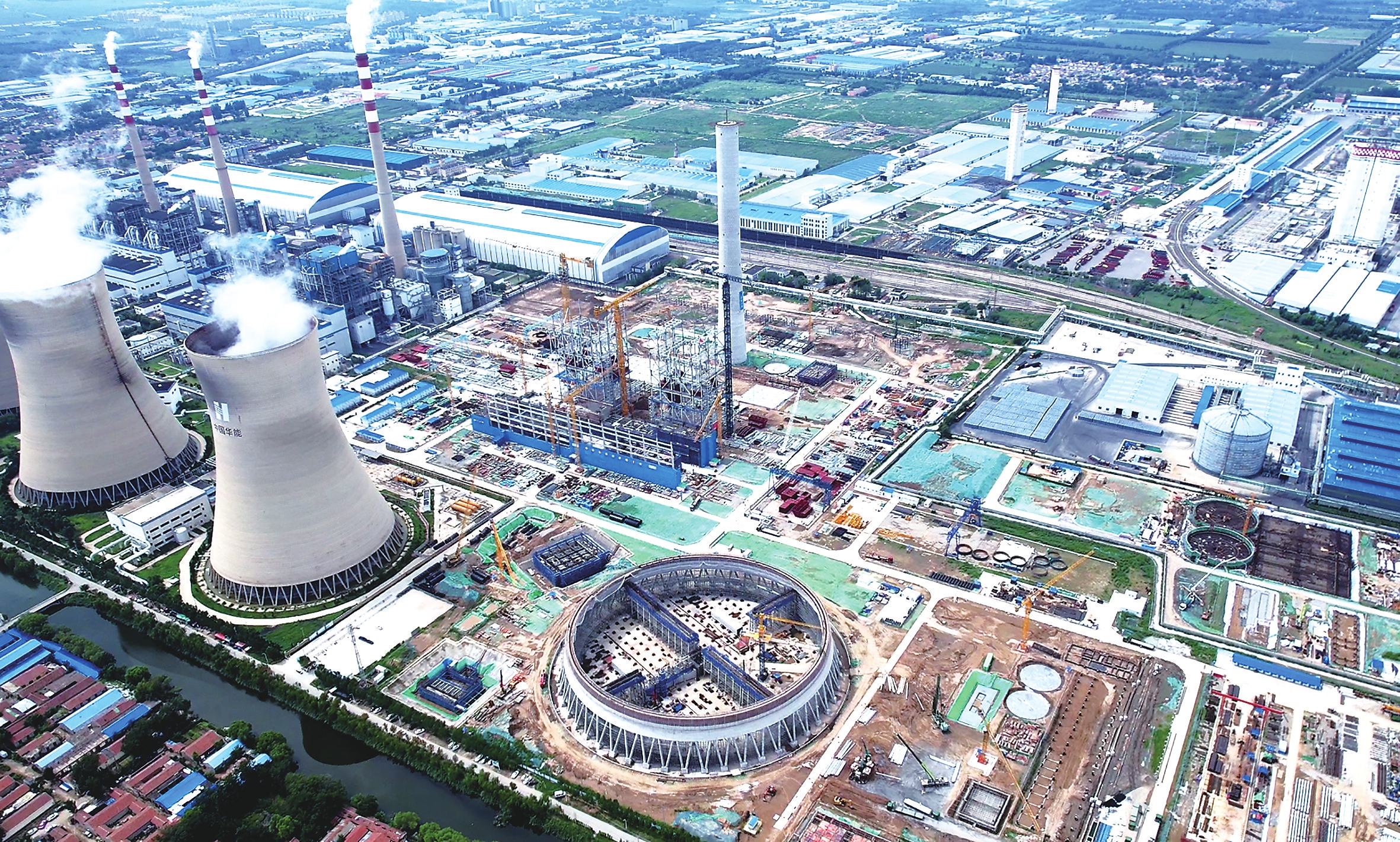

四期项目建设现场。记者胡兵摄


  本报讯(记者胡兵)9月2日,记者在华能德州电厂高灵活性清洁高效2台660兆瓦热电联产项目(以下简称“四期项目”)施工现场看到,起吊总指挥挥动旗帜,重达2吨的锅炉钢梁在起吊人员的引导下精准落位,模块化施工将传统15天工序压缩至5天。不远处的冷却塔环基施工现场,异形模板安装得严丝合缝,机械臂喷涂的混凝土均匀覆盖钢筋骨架,较人工效率提升4倍。动态管理、资源保障、技术创新,让项目按计划有序推进。
  “项目总投资65.77亿元,预计今年底可完成总工程量的50%,明年底将实现双机投产。”华能德州电厂工程部主任宋维尧说。
  作为我省“十四五”时期能源建设的重大项目,自3月12日主厂房浇筑混凝土开始,施工已近半年。目前,华能四期项目进展顺利:凉水塔建至26米高,完成工程量的25%;烟囱高210米,已封顶;9层锅炉房建至第7层;主厂房实现封顶。
  华能四期项目采用超超临界抽凝热电联产机组,同步建设脱硫、脱硝、除尘等环保处理装置,确保实现大气污染超低排放、废水零排放,实现了电热灵活调节与节能减排的双赢。“与以前技术相比,发电煤耗从每千瓦时305克降至260克,单台机组每小时发电132万千瓦时,年减少碳排放约80万吨。”市发改委基础设施发展科科长姜东涛说。
  “项目最大亮点是机组的高灵活性。”宋维尧介绍,传统机组功率调节只能调低至40%左右,该项目通过定制化设计与全新技术,最低可调至25%左右。此外,项目满功率发电时,还可对外供应工业蒸汽470吨/小时,实现电能与热能的梯级利用。
  “项目自启动以来,得益于省、市两级的大力支持,争取到机组容量指标142万千瓦、能耗指标189万吨、碳排放指标320万吨,以及氮氧化物、二氧化硫、烟尘等指标1000余吨。”市发改委党组成员、市重点项目建设保障中心主任张培辉说。项目建成后,年供电量可达52.8亿千瓦时,供热2312万吉焦,将替代周边10余台小型供热锅炉,可有效提升德州供电供热保障能力。

更多>>  德州日报近期报纸查看

  本文所在版面导航
·华能德州电厂四期项目有序推进
  本文所在版面
【第 A1 版:要闻】
Document

免责声明

  德州新闻网是由德州日报社所创建的综合性网站,所刊登的第三方发表的各类新闻﹑信息和各种专题资料的版权,均为第三方作者或页面内声明的版权人所有。

  所有与德州新闻网链接的网站及其内容和版权,由相应的提供者与拥有者负责,德州新闻网对链接网站的内容不承担任何商业法律责任。

  德州新闻网刊登的电子报,均为报纸出版方提供的原版期刊杂志内容。德州新闻网不对报纸做任何内容方面的增减修改,对此等信息的准确性、完整性、合法性或真实性均不承担任何责任。

  如果您发现本网站使用了您拥有著作权的作品并对我们的编辑方式有任何异议,请向我们提供您的身份证明及您对该作品拥有著作权的相关文件,我们会尽快根据法律法规妥善处理。

  对于本站拥有版权的稿件,未经书面协议授权,禁止其他网站等有关信息服务企业予以转载使用。
